Gemeindemitteilung vom 06.01.2022
Sanierung K 271 Eggenwil Innerort – Update 9
Sanierung K 271 Eggenwil Innerort – Update 9
Rückblick

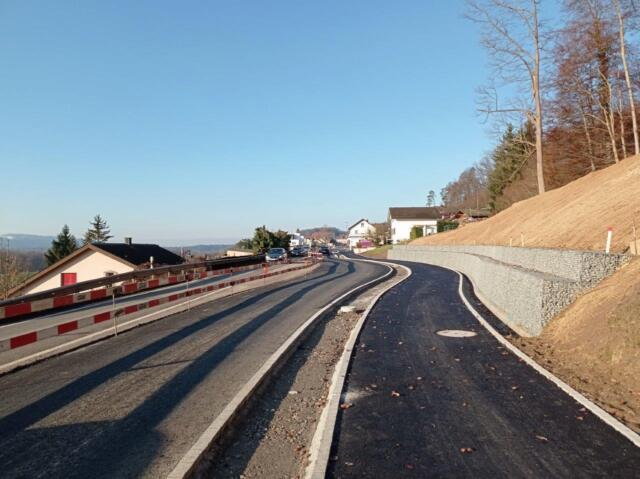

Seit dem Update 8 mit Gemeindemitteilung vom 23. November 2021 wurden im Rahmen der Bauphase 8 die Strassenbauarbeiten gegenüber dem Dorfplatz auf der tal- bzw. westseitigen Fahrspur der K271 abgeschlossen. Somit wurde der Kreuzungsbereich Oberdorf- und Badenerstrasse sowie Kirchrain- und Badenerstrasse fertiggestellt. Mit der provisorischen Markierung wurde auch die Verkehrsführung klarer geregelt.
Ende des Jahres 2021 wurde mit dem Abschluss der Bauphase 13 ein weiterer Meilenstein erreicht. Die längste Bauetappe mit der Erstellung der Böschungssicherung im Bereich der neuen Einfahrtbremse konnte pünktlich vor den Winterferien dem Verkehr übergeben werden.

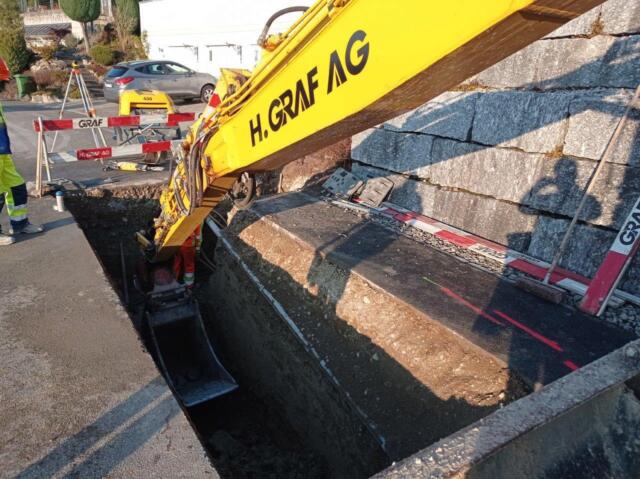

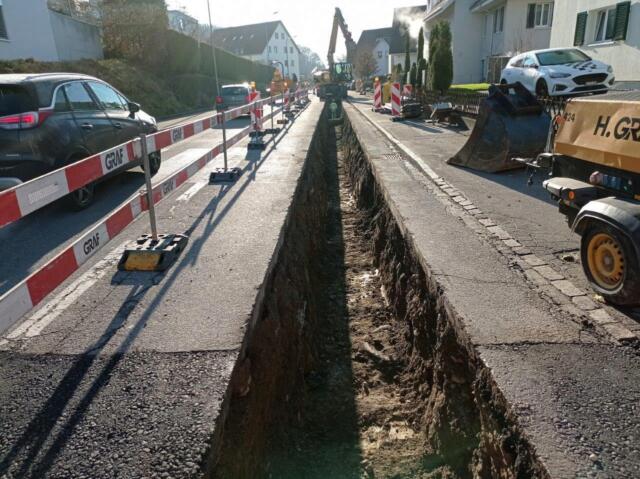

Vor den Weihnachten konnten in der Bauphase 9 ein Grossteil der neuen Wasserleitungen verlegt werden. Der Graben wurde provisorisch mit Belag aufgefüllt, damit der Verkehr über die Weihnachten ohne Lichtsignalanlage fliessen konnte. Mitte Januar werden die Bauarbeiten an der gleichen Stelle wieder aufgenommen.

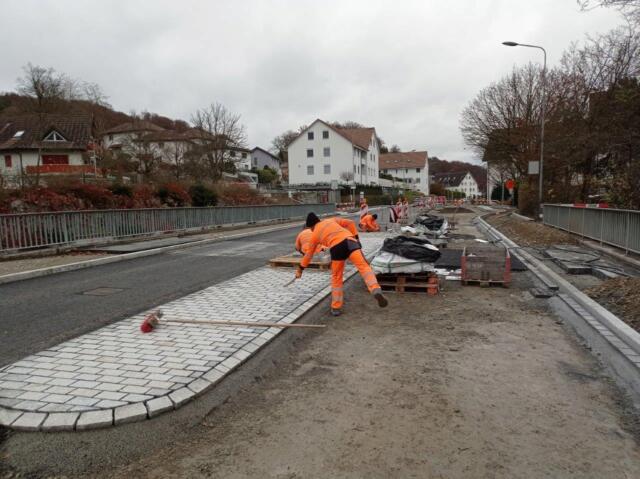

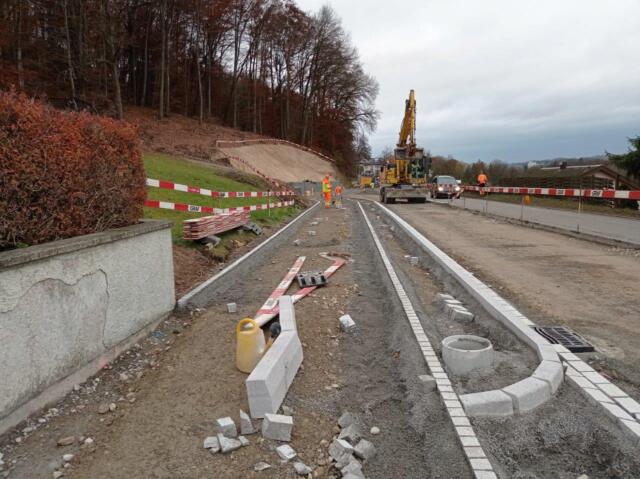

Die Instandstellungsarbeiten im Bereich der Oberdorf-, Kochsmatt- und Kirchrainstrasse konnten mit den neuen Granitplatten und der neuen Insel abgeschlossen werden. Ebenso wurde Im Rebhügel mit dem Kanalisationsersatz begonnen. Diese Arbeiten werden durch die zweite Gruppe Anfang 2022 in Angriff genommen und fertiggestellt.
Ausblick

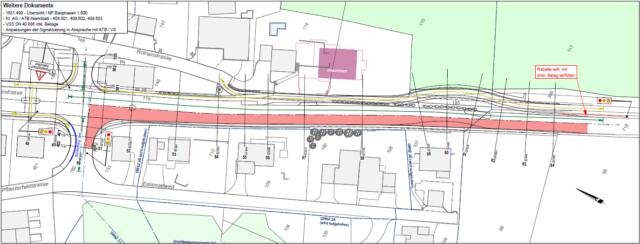

In der zweiten Woche des neuen Jahres werden die Bauarbeiten an der K271 Badenerstrasse wieder in Angriff genommen. Ab dem 17.01.2022 wird zusätzlich zur Bauphase 9 auch auf die Bauphase 14, der letzte Abschnitt mit zwei parallel arbeitenden Gruppen auf der K271, umgestellt. Der motorisierte Verkehr wird halbseitig auf der bergseitigen resp. ostseitigen Fahrspur mit Lichtsignalanlage geführt. Die Anwohner der Pflanzerfeldstrasse und des Erlismattwegs haben zu diesem Zeitpunkt auch die Möglichkeit mit den Fahrzeugen zur K271 via Hübelgasse und Kirchrainstrasse zu gelangen. Der westliche/talseitige Gehweg entlang der K271 zwischen der Pflanzerfeldstrasse und der Hübelgasse bleibt weiterhin ausser Betrieb.
Zur Querung der K271 sind im Bereich des Restaurants Sternen sowie der Pflanzerfeldstrasse provisorische Fussgängerübergänge markiert. Die Personenunterführung kann wieder benutzt werden. Die beiden Bushaltestellen in Richtung Bremgarten und Künten können ohne Hindernisse angefahren werden. Die letzte Umstellung auf der K271 der Bauphase 9 auf 10 wird voraussichtlich im März 2022 vorgenommen.
Gemeindekanzlei Eggenwil
Sabrina Baudinot, Verwaltungsangestellte
Eggenwil, 6. Januar 2022
Bitte denken Sie an die Umwelt, bevor Sie diese Nachricht drucken.
Die Gemeindemitteilungen und amtlichen Publikationen stehen jederzeit auf der Gemeindehomepage unter der Rubrik Aktuelles/Archiv zur Verfügung. Im Archiv sind sämtliche Ausgaben seit Anfang 2004 über eine Suchfunktion nach Suchbegriff und/oder nach Datum/Zeitraum abrufbar.
Diese auch als Newsletter per E-Mail verschickte Gemeindemitteilung erreicht gegenwärtig rund 700 Abonnentinnen und Abonnenten.
Haben Sie Fragen, Hinweise, Kritik, Lob oder sonstige Anliegen an unsere Gemeinde? Dann zögern Sie bitte nicht, uns zu kontaktieren. Sie können dies einfach und unkompliziert mit einer Mail an die Gemeindekanzlei tun. Wir sind gerne für Sie da!
