Sanierung K 271 Eggenwil Innerort – Update 7: Kommende Woche werden die talseitige Bushaltestelle provisorisch in Richtung Baden verlegt und der westseitige Gehweg sowie die Personenunterführung bis voraussichtlich Anfang Februar 2022 gesperrt; Vortrag und Spielnachmittag des Landfrauenvereins Eggenwil-Künten

Sanierung K 271 Eggenwil Innerort – Update 7

Mitte September 2020 haben Kanton und Gemeinde mit den Bauarbeiten an der Badenerstrasse (Kantonsstrasse K 271) im Eggenwiler Innerort begonnen. Nebst der Instandsetzung und Anpassung der Fahrbahnen von K 271 und Einmündungen der Gemeindestrassen samt Gehwegen und Bushaltestelle werden auch die kommunalen Werkanlagen erneuert und die Strassenräume aufgewertet. Die Bauarbeiten dauern bis Sommer 2022. Die Gesamtkosten des Generationenprojekts sind mit 6,57 Millionen Franken veranschlagt, wovon Eggenwil 4,2 Millionen Franken zu tragen hat. Das Einweihungs- und Dorffest findet am Wochenende vom 27./28. August 2022 statt. Bild: Projektperimeter mit Übersicht der Bauphasen
Mitte September 2020 haben Kanton und Gemeinde mit den Bauarbeiten an der Badenerstrasse (Kantonsstrasse K 271) im Eggenwiler Innerort begonnen. Nebst der Instandsetzung und Anpassung der Fahrbahnen von K 271 und Einmündungen der Gemeindestrassen samt Gehwegen und Bushaltestelle werden auch die kommunalen Werkanlagen erneuert und die Strassenräume aufgewertet. Die Bauarbeiten dauern bis Sommer 2022. Die Gesamtkosten des Generationenprojekts sind mit 6,57 Millionen Franken veranschlagt, wovon Eggenwil 4,2 Millionen Franken zu tragen hat. Das Einweihungs- und Dorffest findet am Wochenende vom 27./28. August 2022 statt. Bild: Projektperimeter mit Übersicht der Bauphasen

Rückblick

Seit dem Update 6 mit Gemeindemitteilung vom 13. August 2021 konnten die Anfang Juli 2021 im Rahmen der Bauphase 4 begonnenen Strassenbauarbeiten im nördlichen Dorfteil ab Verzweigung Badener-/Oberdorfstrasse auf der bergseitigen Fahrspur der K 271 in Richtung Baden bis Höhe Liegenschaft Kochsmattstrasse 11 abgeschlossen werden. Die Werkleitungen (Strassenentwässerung, Trinkwasser, Elektroblock und Beleuchtung) wurden ersetzt. Die Errichtung der privaten Stützmauer vor den Liegenschaften Kochsmattstrasse 7 bis 11 erfolgte in Koordination mit dem Strassenbauprojekt durch eine Drittunternehmung. Weiter wurden im bisherigen Fahrbahnraum beim Restaurant Sternen ein Gehweg realisiert und die Mittelinsel der neuen Fussgängerquerung sowie die Randabschlüsse erstellt. Auch die Tragschicht ist eingebaut. Zum im kommenden Jahr auf der gesamten Ortsdurchfahrt geplanten Einbau eines leisen Deckbelags der aktuellen Generation finden sich ausführliche Informationen in der Gemeindemitteilung vom 30. September 2021.

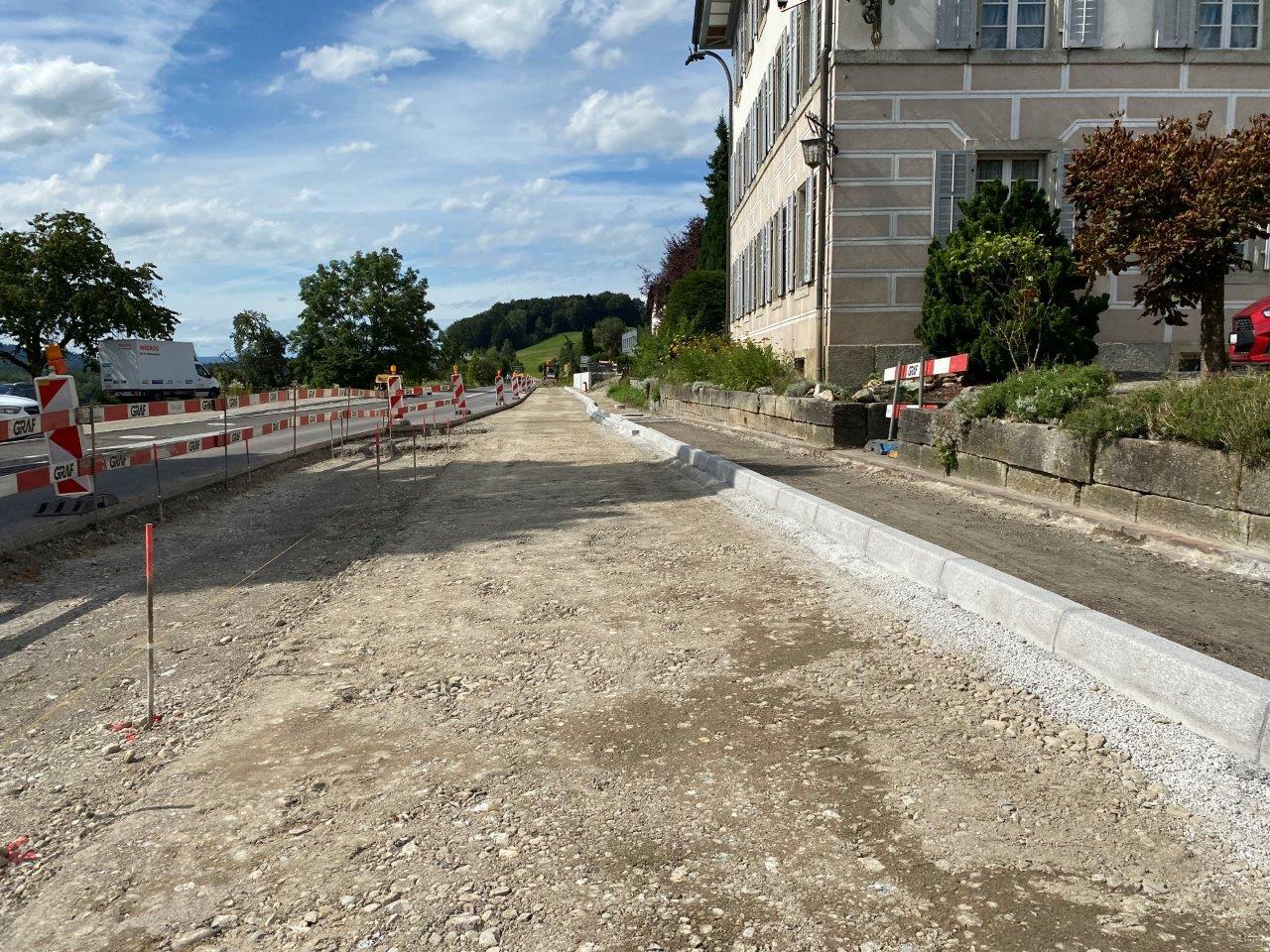

Sanierung K 271 Eggenwil IO – Bauphase 04 am 06.08.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 04 am 06.08.2021. Bild: Juraj Welte, Bauleiter

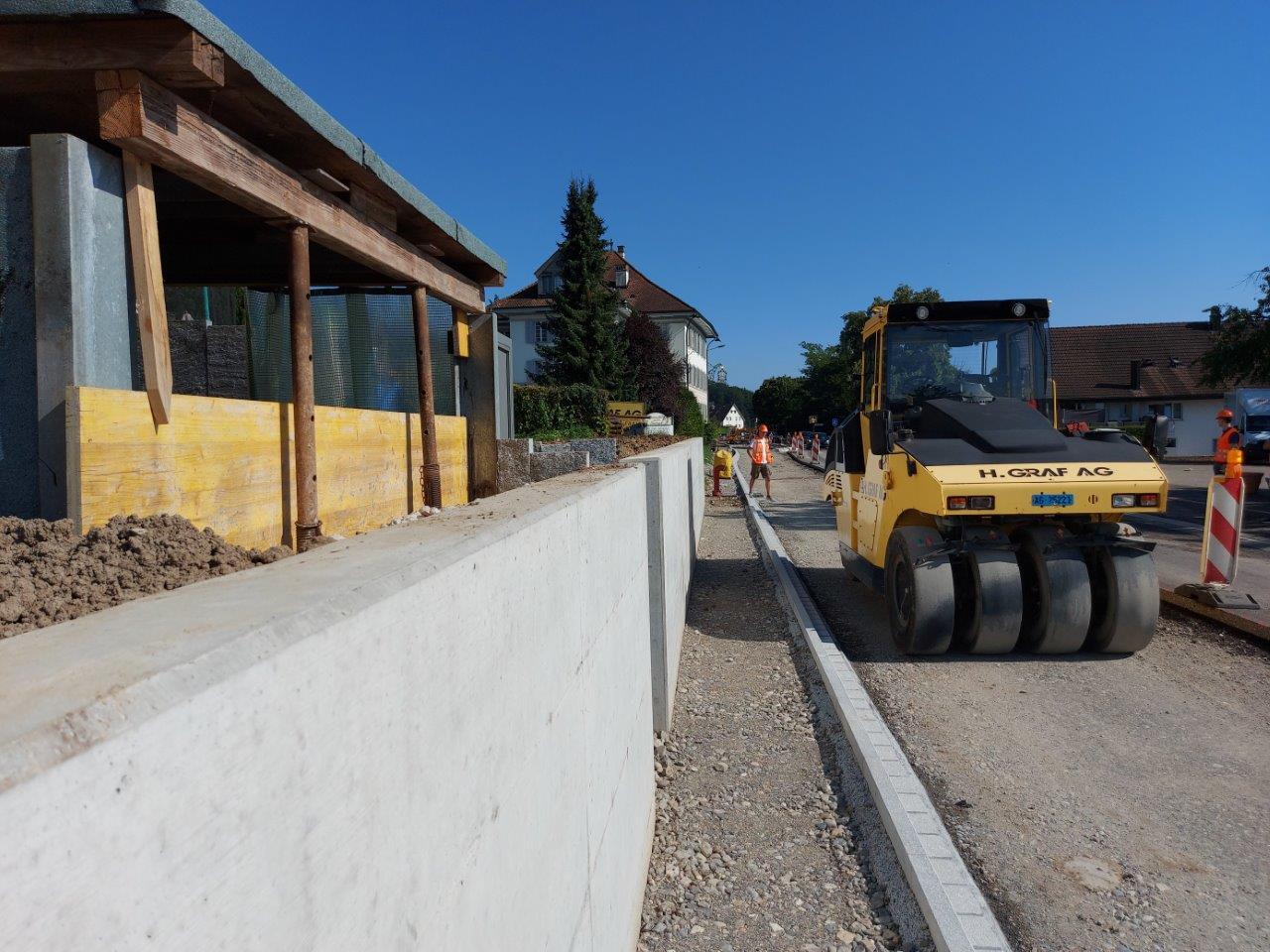

Sanierung K 271 Eggenwil IO – Bauphase 04 am 12.08.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 04 am 12.08.2021. Bild: Juraj Welte, Bauleiter

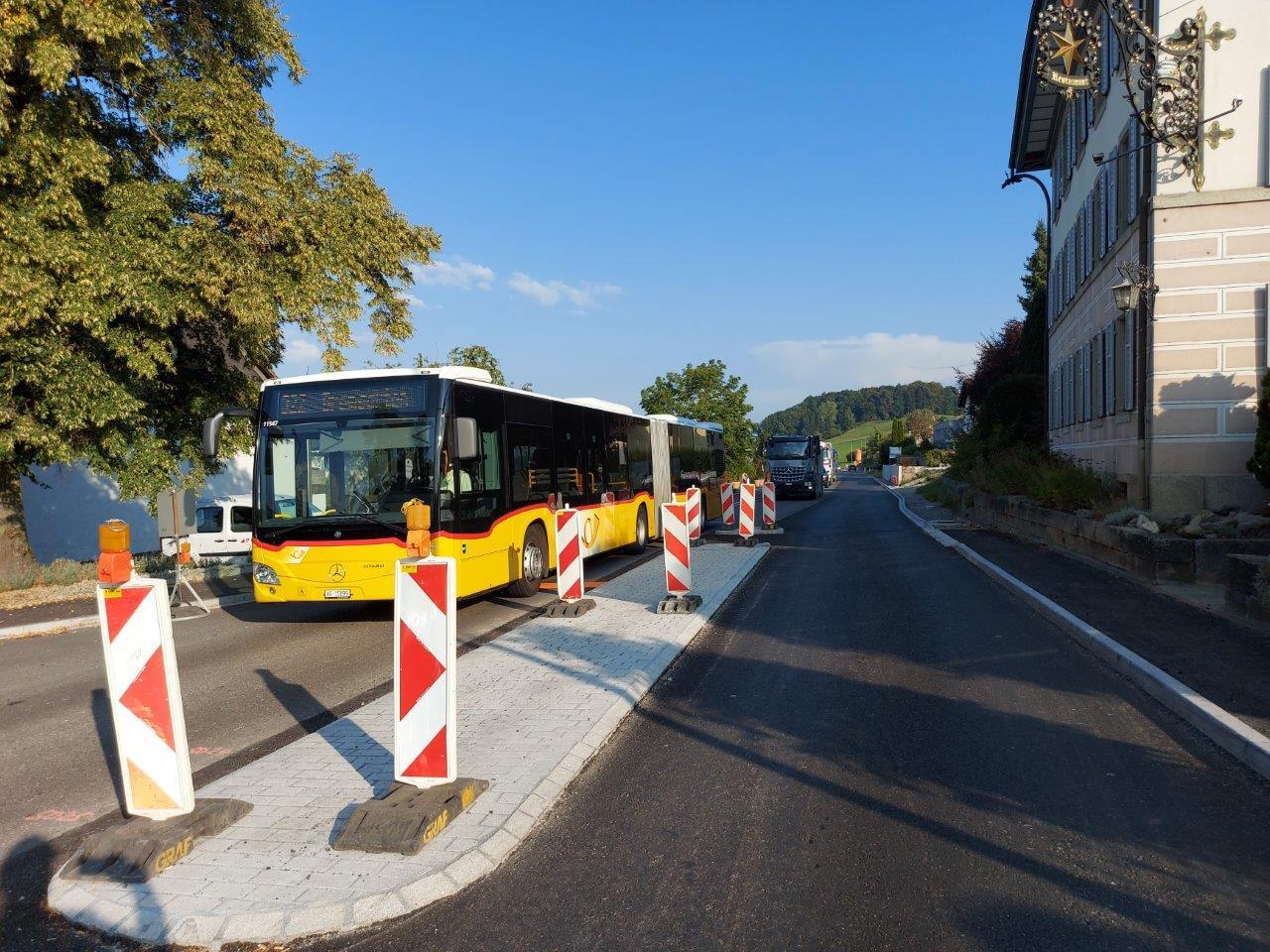

Sanierung K 271 Eggenwil IO – Bauphase 04 am 09.09.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 04 am 09.09.2021. Bild: Juraj Welte, Bauleiter

Im Zuge der Ende Juni 2021 begonnen und nun ebenfalls abgeschlossenen Bauphase 12 wurden der Belag abgebrochen und die Kanalisations-, Schmutz- und Sauberwasserleitungen ersetzt. Weiter erfolgte die Spülbohrung für die Verbindung zwischen den neuen Elektrorohrblöcken in der K 271 und der im kommenden Jahr geplanten Transformatorenstation Trottengasse. Ebenso wurden die Strassenentwässerung erstellt sowie die Randabschlüsse und die Fundationsschicht eingebaut. Zu einem späteren Zeitpunkt folgt noch die Mittelinsel samt Fussgängerstreifen.

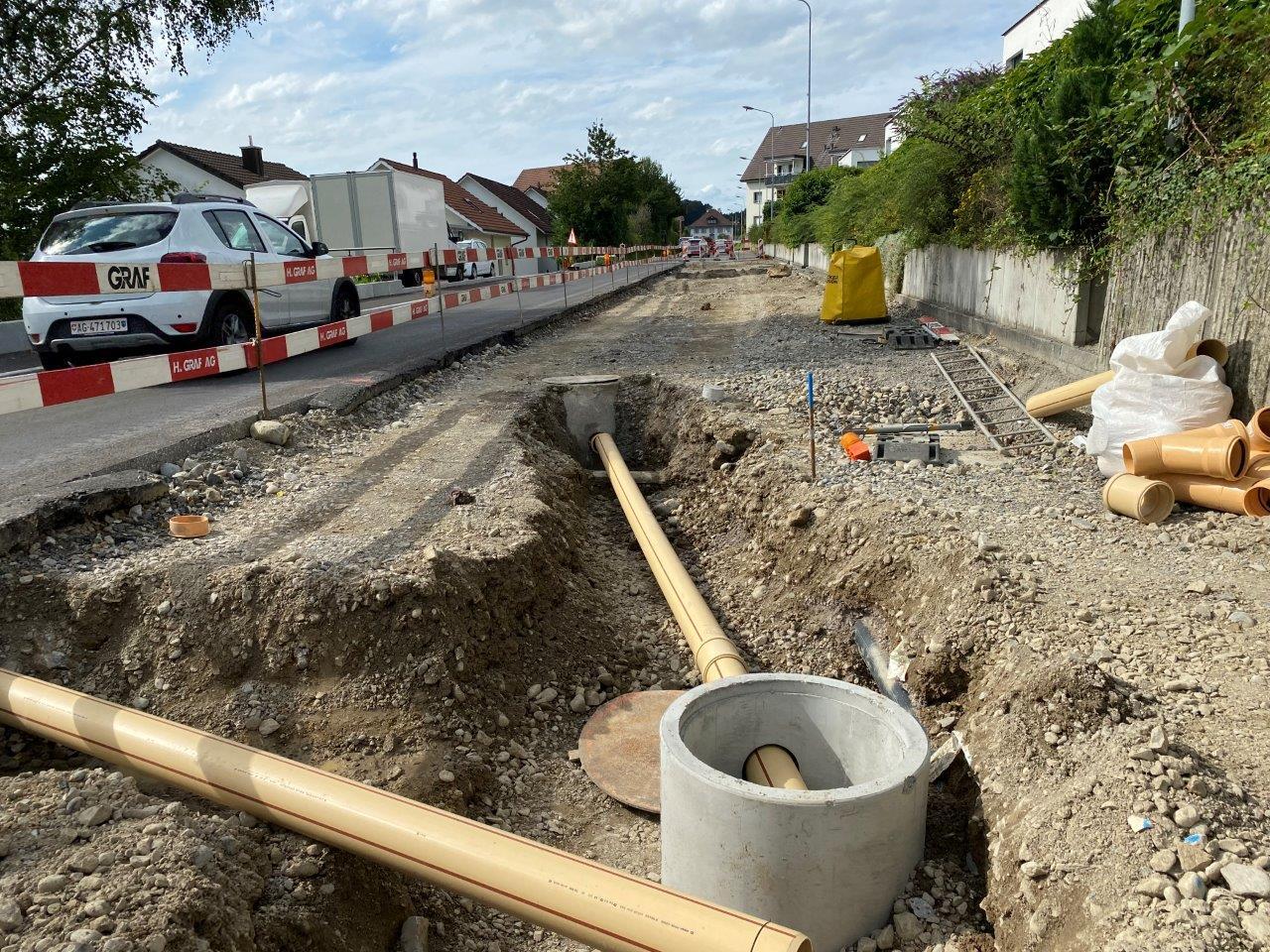

Sanierung K 271 Eggenwil IO – Bauphase 12 am 06.08.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 12 am 06.08.2021. Bild: Juraj Welte, Bauleiter

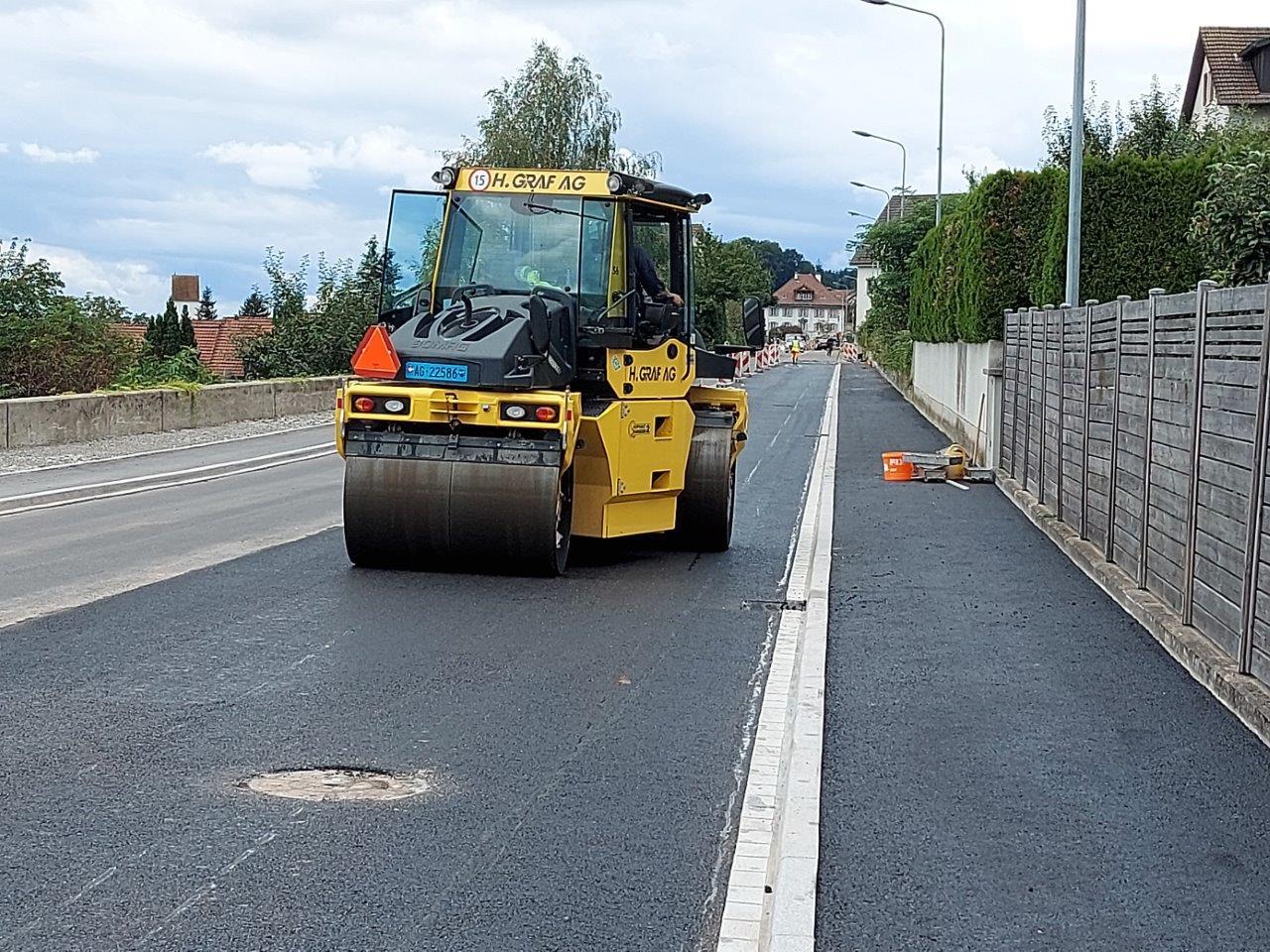

Sanierung K 271 Eggenwil IO – Bauphase 12 am 30.08.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 12 am 30.08.2021. Bild: Juraj Welte, Bauleiter

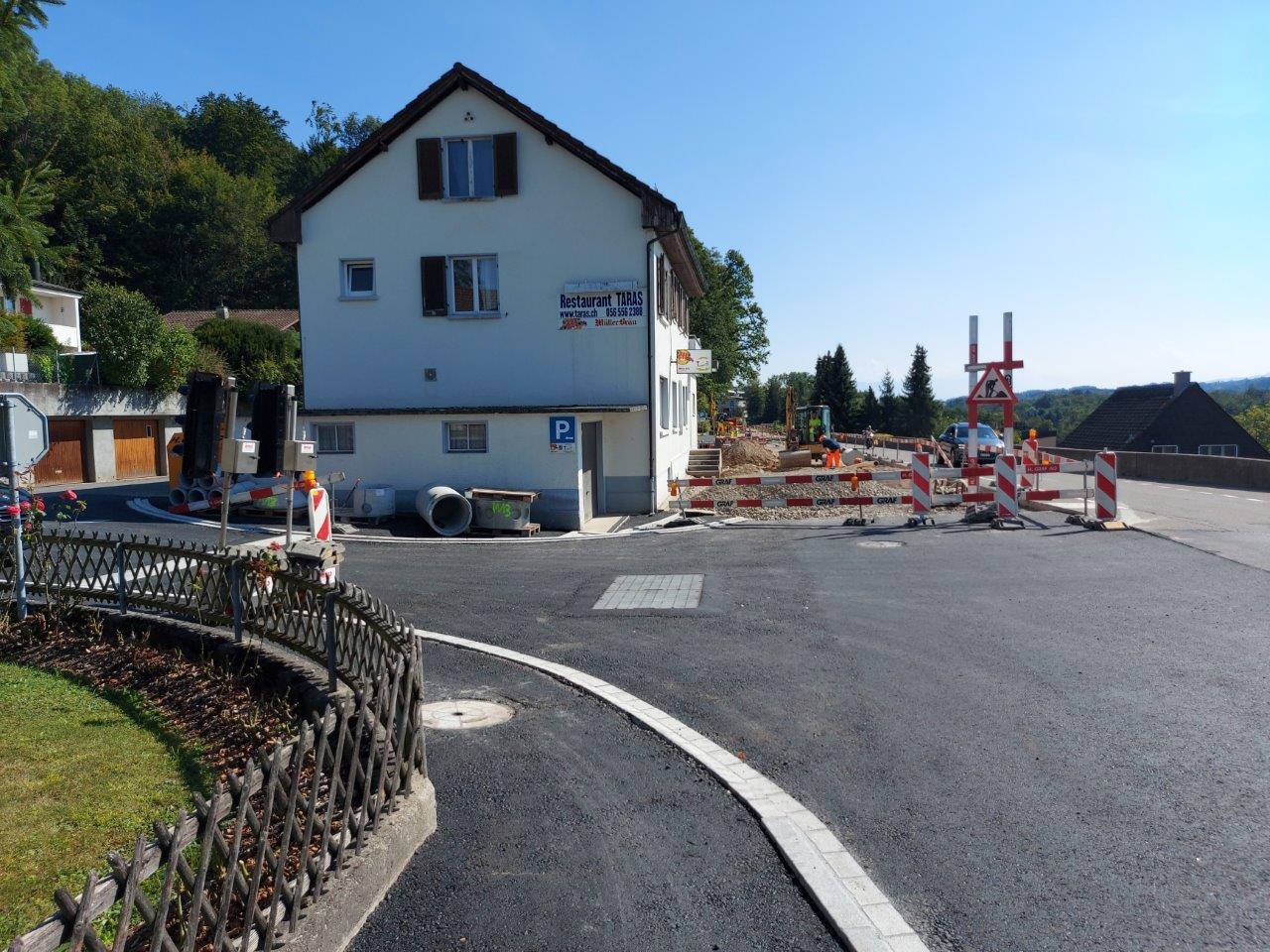

Sanierung K 271 Eggenwil IO – Bauphase 12 am 13.09.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 12 am 13.09.2021. Bild: Juraj Welte, Bauleiter

Mitte August 2021 wurde im Rahmen der Bauphase 7 mit den Strassenbauarbeiten beim Dorfplatz auf der berg- bzw. ostseitigen Fahrspur der K 271 begonnen. Inzwischen konnten die Arbeiten weitgehend abgeschlossen werden: Abbruch sämtlicher Beläge, Unterquerung der Personenunterführung mit den neuen Trinkwasser- und Elektroleitungen, neue Abdichtung der Personenunterführung, gänzliche Erneuerung der Werkleitungen (Strassenentwässerung, Trinkwasser, Elektroblock, Beleuchtung) und Einbau der Strassenfundation sowie der Trag- und Binderschichten. Dabei erfolgte auch der behindertengerechte Umbau der Bushaltestelle in Fahrtrichtung Baden (bis Ende 2023 muss der gesamte öffentliche Verkehr in der Schweiz behindertengerecht sein). Zudem wurde der Trottoir-Abschnitt direkt unterhalb des Dorfplatzes respektive zwischen Unterführungsrampe und Fahrbahn der K 271 definitiv abgebrochen und durch eine Grünrabatte ersetzt. Folglich führt der Fussgängerverkehr zwischen der Oberdorfstrasse/Buechstrasse und der Bushaltestelle künftig ausschliesslich über den Dorfplatz. Gegenwärtig befasst sich der Gemeinderat mit dem Bepflanzungskonzept über den gesamten Innerortsbereich (Standorte und Art der Bäume, für den Strassenraum geeignete, attraktive und dennoch pflegeleichte Pflanzenmischungen etc.).

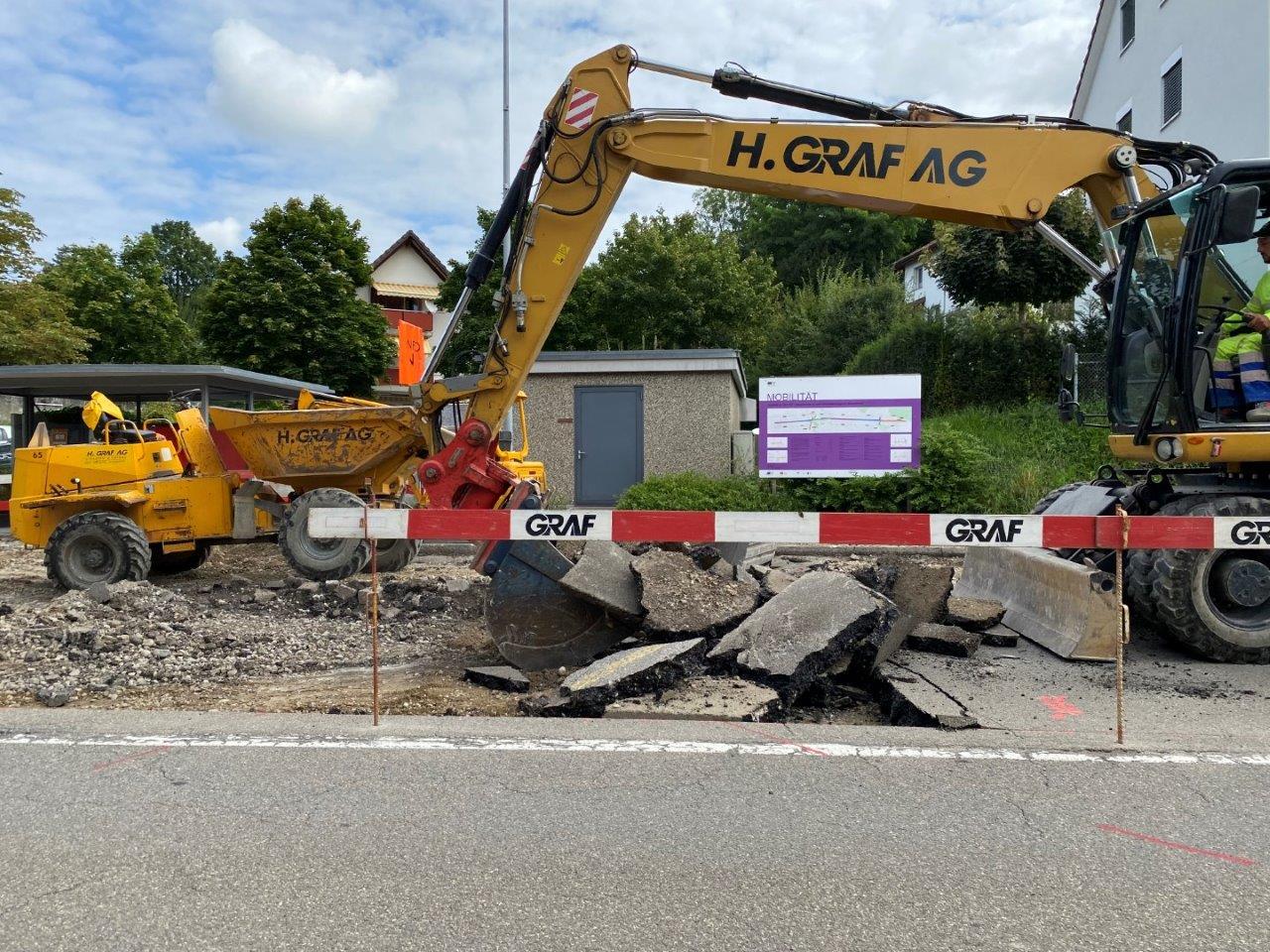

Sanierung K 271 Eggenwil IO – Bauphase 07 am 19.08.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 07 am 19.08.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 07 am 20.09.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 07 am 20.09.2021. Bild: Juraj Welte, Bauleiter

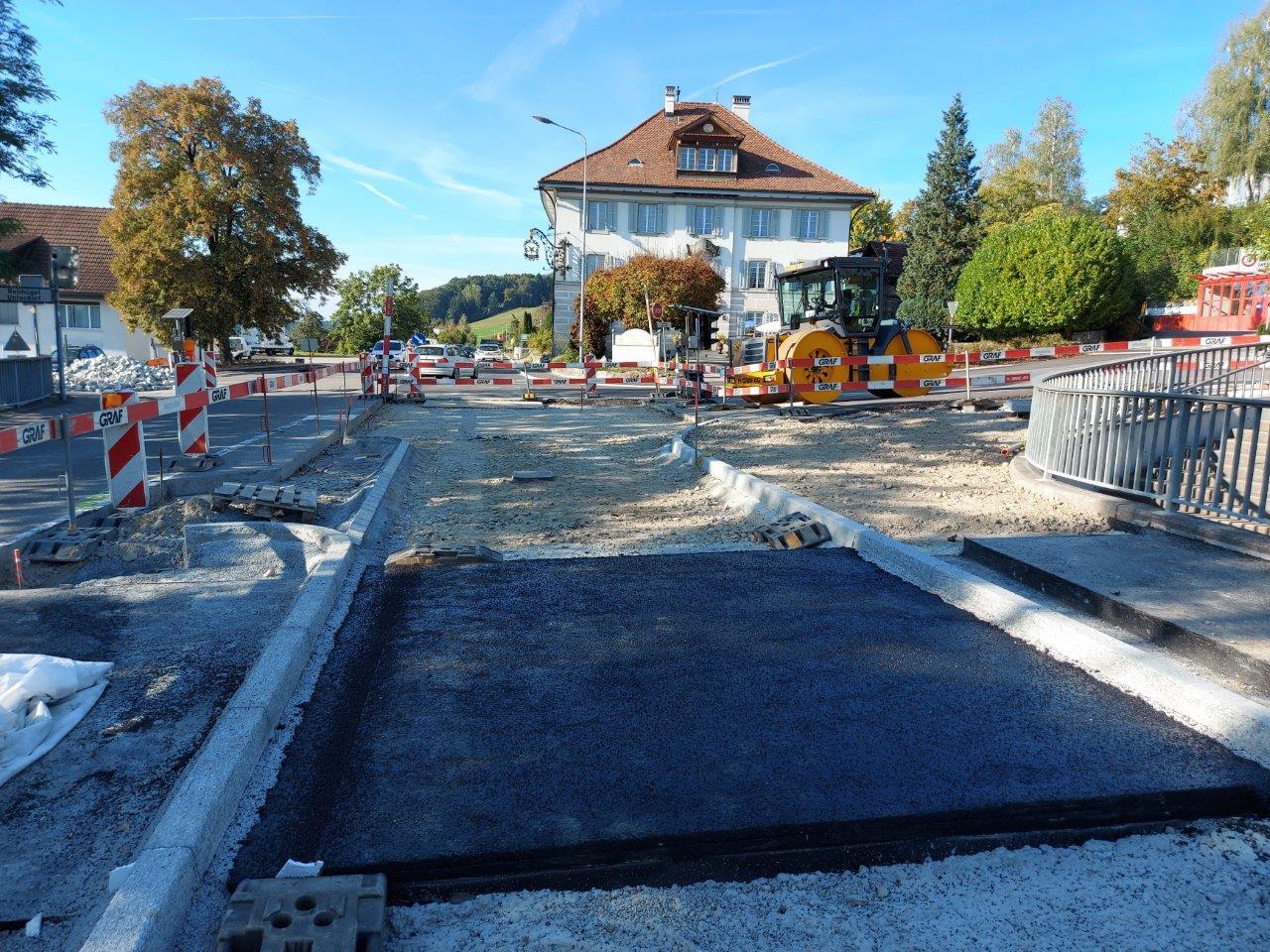

Sanierung K 271 Eggenwil IO – Bauphase 07 am 01.10.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 07 am 01.10.2021. Bild: Juraj Welte, Bauleiter

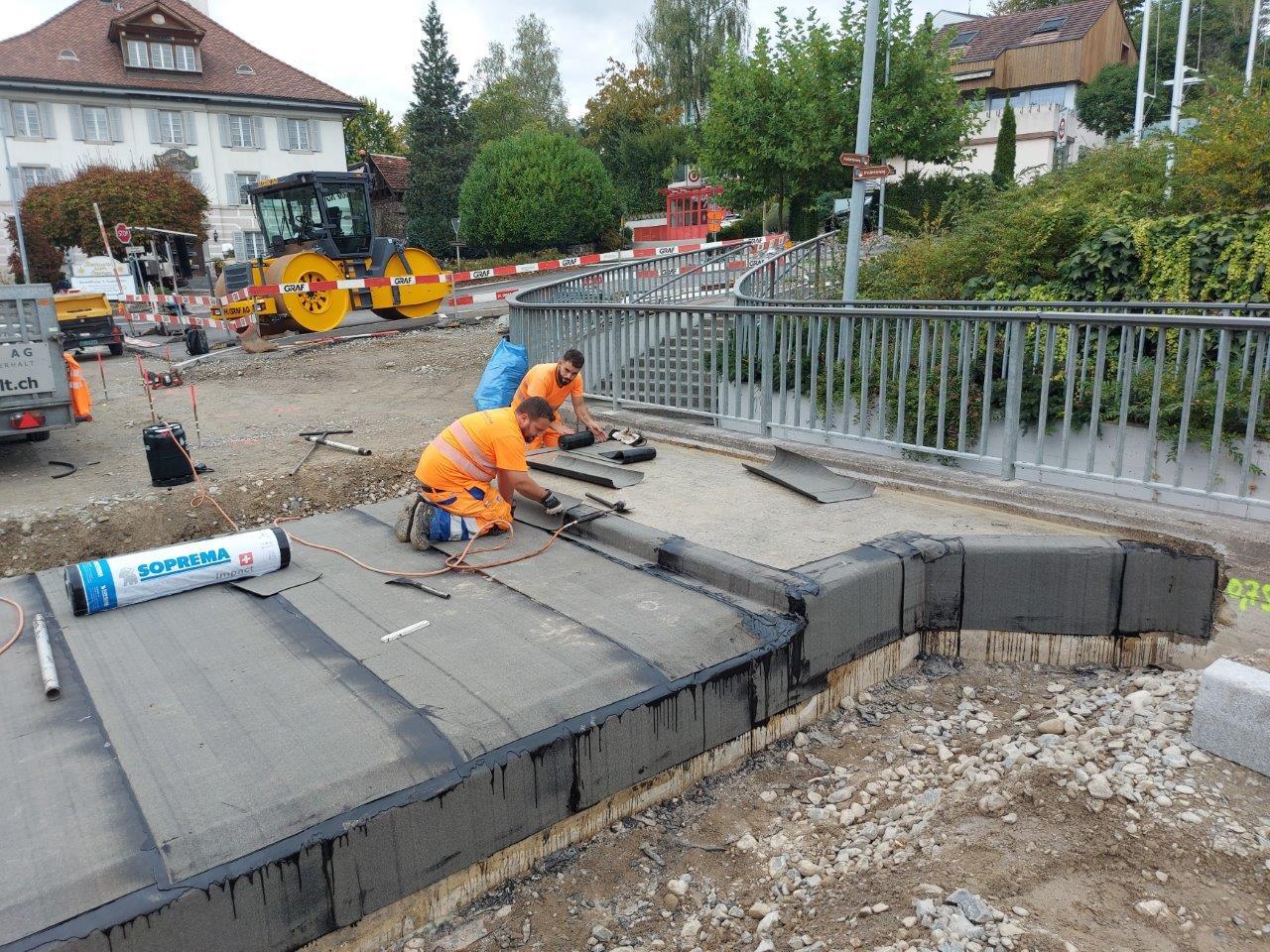

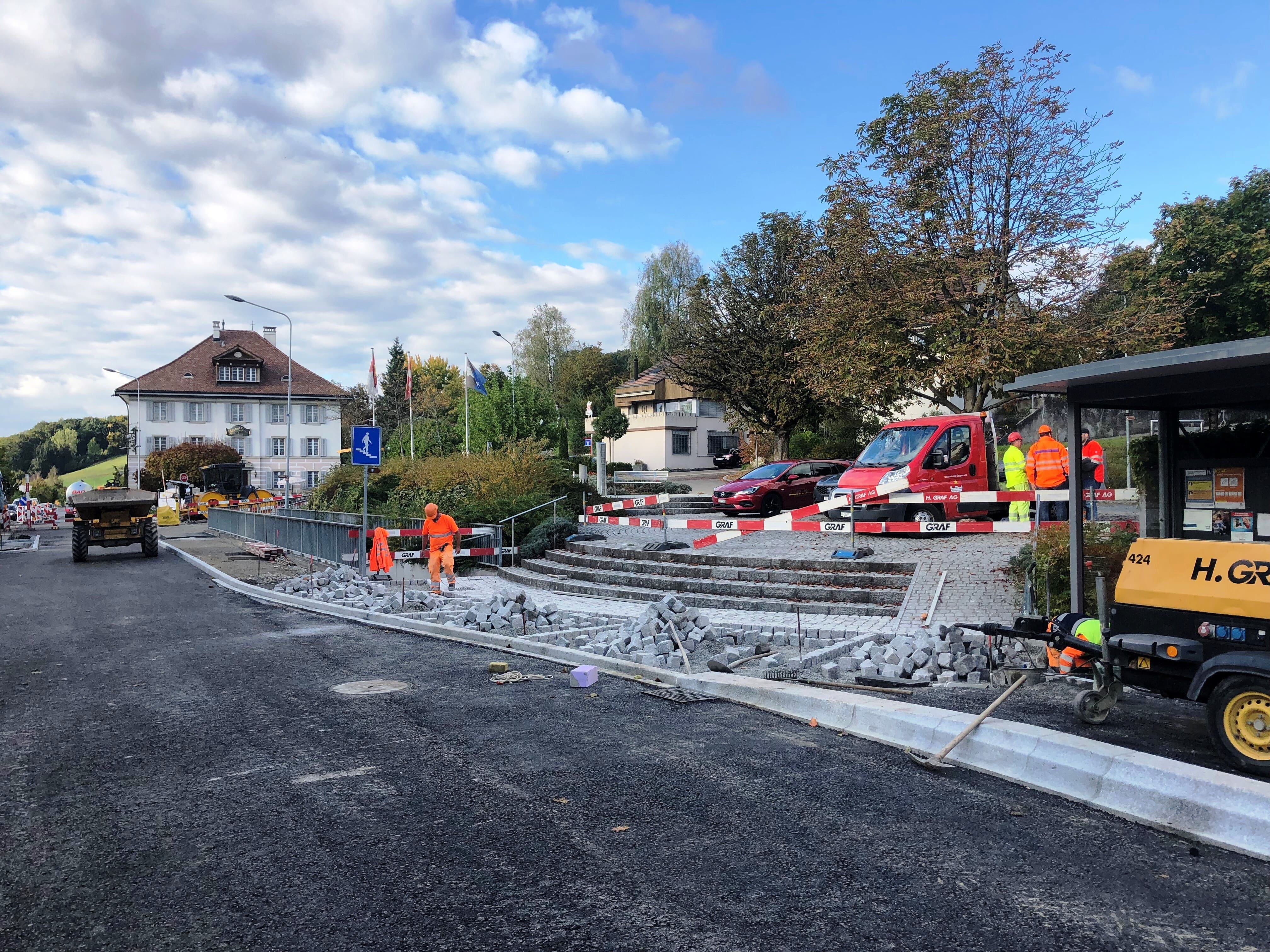

Sanierung K 271 Eggenwil IO – Bauphase 07 am 07.10.2021. Bild: Walter Bürgi
Sanierung K 271 Eggenwil IO – Bauphase 07 am 07.10.2021. Bild: Walter Bürgi

Anfang September 2021 folgte auf die abgeschlossene Bauphase 12 die laufende Bauphase 13. Inzwischen wurde der gesamte Belag am südlichen Ende des Projektperimeters auf der bergseitigen Fahrspur der K 271 ab Knoten «Freihof» in Richtung Bremgarten bis und mit der neuen Eingangspforte Süd abgebrochen. Die für die Einfahrtsbremse erforderliche Rodung erfolgte wie mit Gemeindemitteilung vom 16. September 2021 angekündigt vom 20. bis 22. September. Der Aushub für die neue Steinkorbmauer ist ebenfalls abgeschlossen. Die Werkleitungen wurden mehrheitlich erstellt. Bevorstehen noch der Einbau der Elektrorohrblöcke im Bereich der Eingangspforte, die Fertigstellung der Strassenentwässerung, die Errichtung der Steinkorbmauer, die Randabschlüsse sowie der Einbau der Fundations- und der Tragschicht. Mit der Fertigstellung der Bauphase 13 wird Ende November 2021 gerechnet.

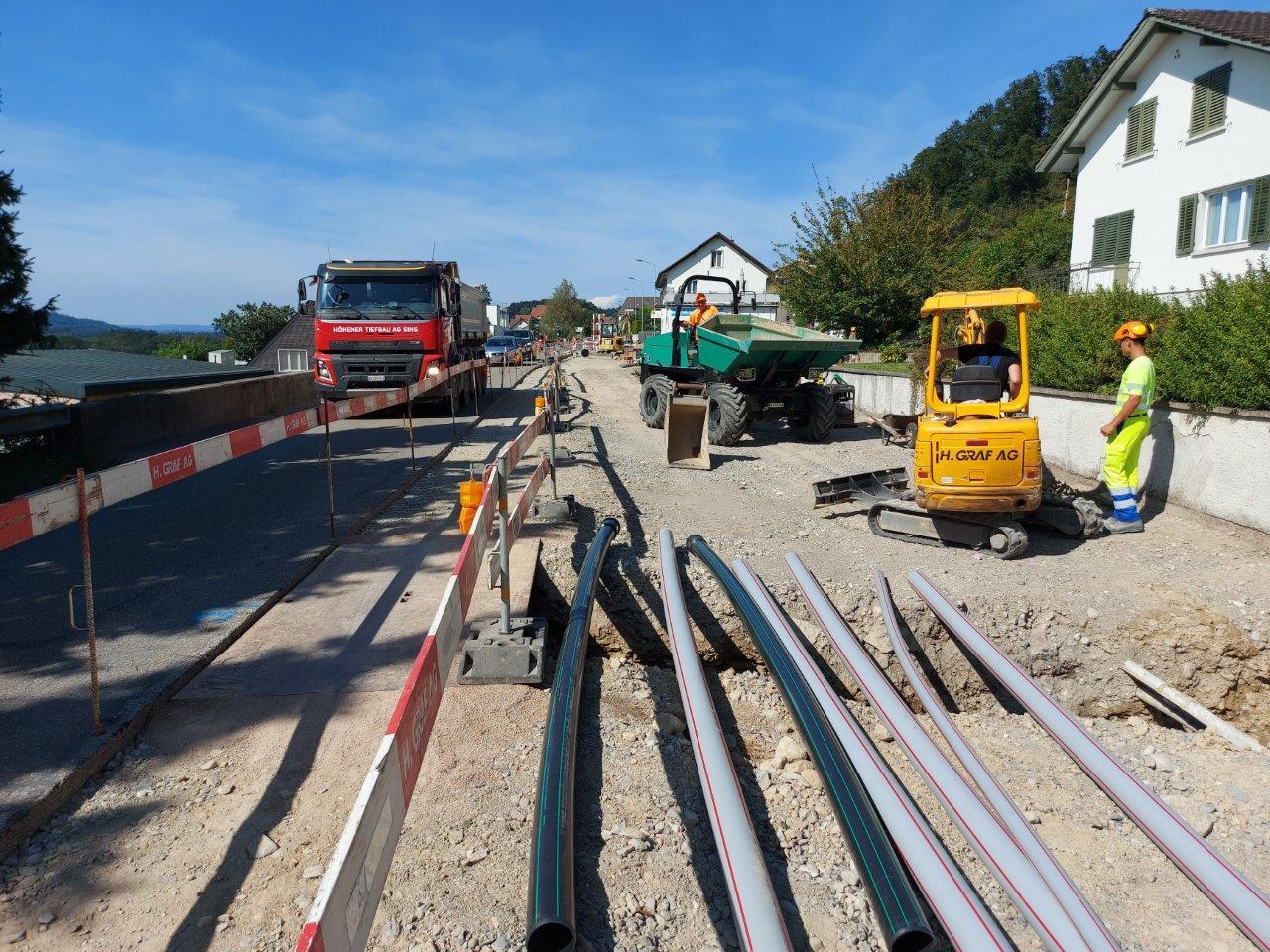

Sanierung K 271 Eggenwil IO – Bauphase 13 am 13.09.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 13 am 13.09.2021. Bild: Juraj Welte, Bauleiter

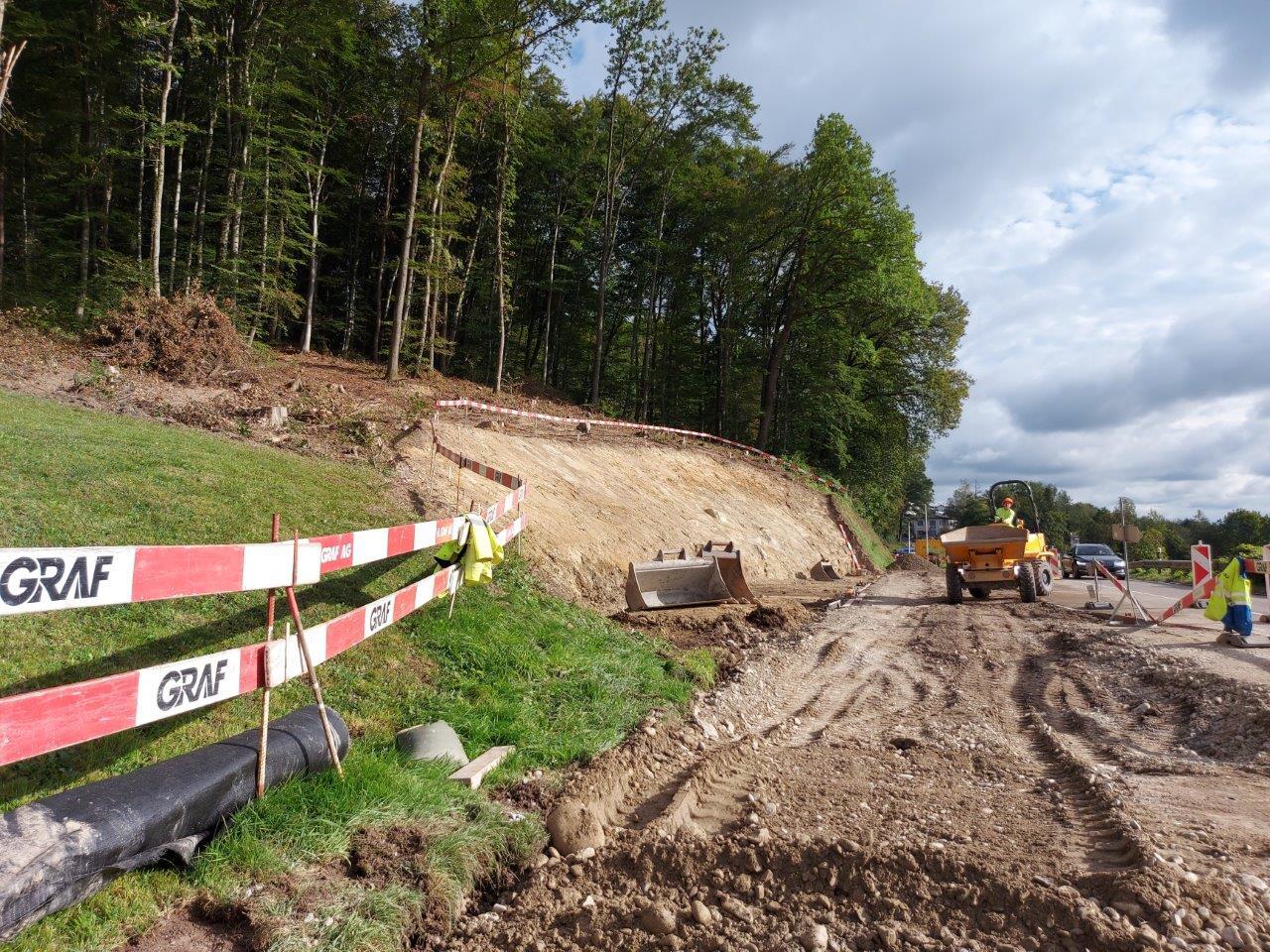

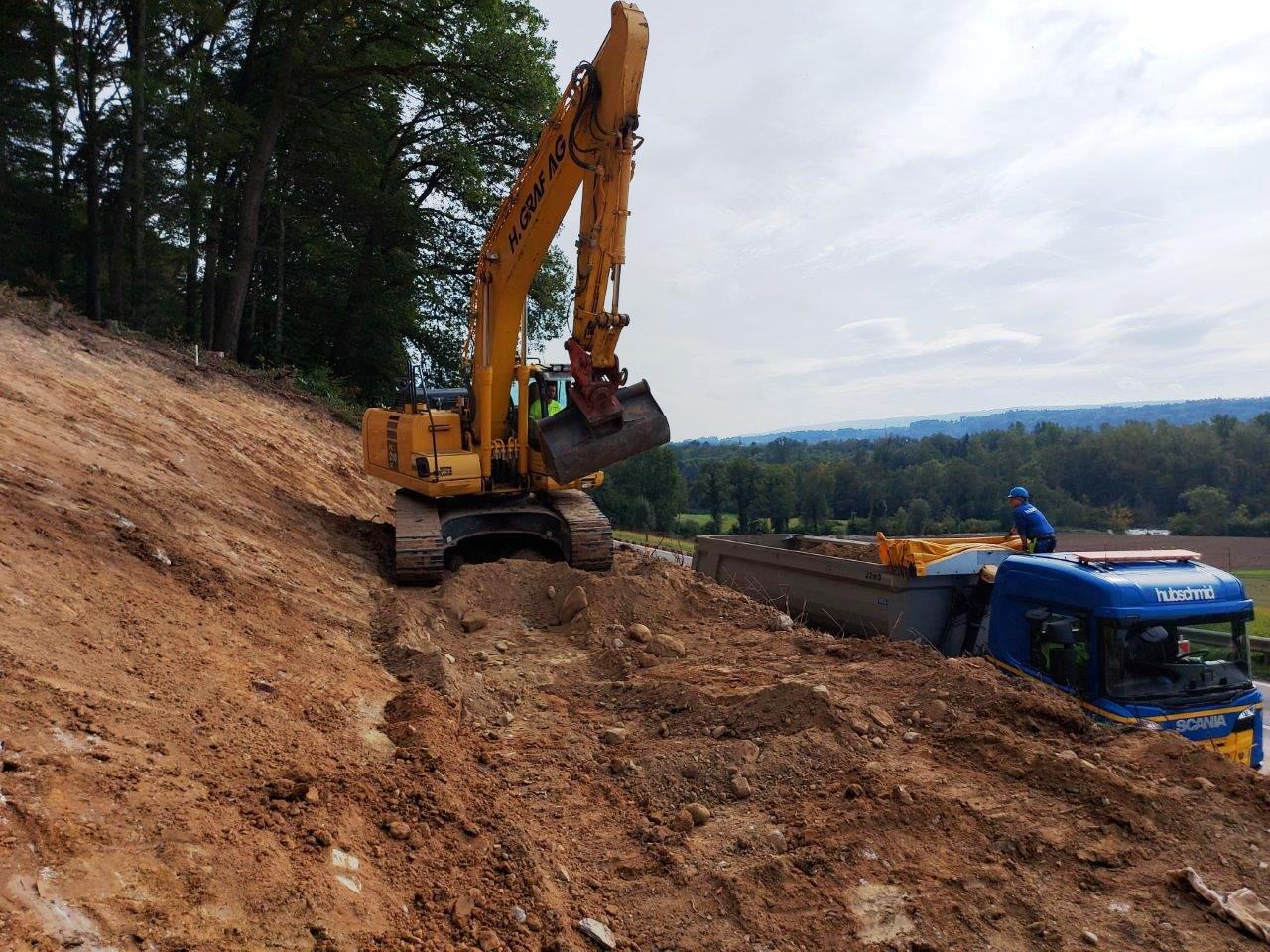

Sanierung K 271 Eggenwil IO – Bauphase 13 am 27.09.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 13 am 27.09.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 13 am 27.09.2021. Bild: Juraj Welte, Bauleiter
Sanierung K 271 Eggenwil IO – Bauphase 13 am 27.09.2021. Bild: Juraj Welte, Bauleiter

Ausblick

Kommende Woche wird von Bauphase 7 auf Bauphase 8 umgestellt: Strassenbauarbeiten beim Dorfplatz auf der tal- bzw. westseitigen Fahrspur der K 271 samt Erneuerung der Werkleitungen (Strassenentwässerung, Trinkwasser, Elektroblock, Beleuchtung) und behindertengerechter Sanierung der Bushaltestelle in Fahrtrichtung Bremgarten. Der motorisierte Verkehr wird halbseitig auf der östlichen Fahrspur mit Lichtsignalanlage geführt. Bei der Einfahrt der Oberdorf- in die Badenerstrasse bleiben die beiden Richtungsampeln bestehen. Bei der Einfahrt der Kirchrainstrasse wird eine dritte Ampel installiert und diese mit den übrigen Ampeln gekoppelt. Die Bushaltestelle wird vorübergehend um rund 120 Meter nach Norden bzw. Baden hin verlegt (vor die Bauabschrankung auf Höhe Parkplatz Restaurant Sternen) und der talseitige Gehweg sowie die Personenunterführung gesperrt. Zur Querung der K 271 bleibt der provisorische Fussgängerübergang mit Haltebalken bestehen. Aufgrund der stark eingeschränkten Übersicht wird auf die Markierung eines provisorischen Fussgängerübergangs bei der Querung «Sternen» vorerst verzichtet. Die Bauarbeiten der Phase 8 dauern voraussichtlich bis Anfang Februar 2022.

Sanierung K 271 Eggenwil IO – Situationsplan Bauphase 8
Sanierung K 271 Eggenwil IO – Situationsplan Bauphase 8

Sanierung K 271 Eggenwil IO – Situationsplan Bauphase 8

Vortrag und Spielnachmittag des Landfrauenvereins Eggenwil-Künten

Die Landfrauen Eggenwil-Künten laden diesen Monat gleich zu zwei Veranstaltungen ein. Am Donnerstag, 21. Oktober, organisieren sie einen Vortrag zum Thema «Patientenverfügung & Vorsorgeauftrag». Was passiert, wenn man vorübergehend oder dauerhaft nicht mehr ansprechbar ist? Auch für Angehörige kann das eine sehr grosse Belastung sein, wenn Entscheidungen über ein Leben gefällt werden müssen. Der Anlass beginnt im Gemeindehaus, 1. Stock, um 19 Uhr. Für Mitglieder ist der Vortrag kostenlos, für Gäste wird ein Unkostenbeitrag von CHF 15.-- erhoben. Anmeldungen sind bis 14. Oktober an Martina Bonnemeier per E-Mail an martina@bonnemeier.ch oder per SMS an 076 370 37 94 erbeten.

Am Mittwoch, 27. Oktober, findet der Spiel- und Spassnachmittag im Foyer der Mehrzweckhalle um 14 Uhr statt. Eingeladen ist Gross und Klein zum Spielen, Jassen oder einfach Plaudern. Anmelden kann man sich bis 20. Oktober bei Andrea Belser per E-Mail belser-etterlin@bluewin.ch oder unter 079 778 88 58.

Gemeindekanzlei Eggenwil
Walter Bürgi, Gemeindeschreiber
Eggenwil, 7. Oktober 2021

Bitte denken Sie an die Umwelt, bevor Sie diese Nachricht drucken.

Die Gemeindemitteilungen und amtlichen Publikationen stehen jederzeit auf der Gemeindehomepage unter der Rubrik Aktuelles/Archiv zur Verfügung. Im Archiv sind sämtliche Ausgaben seit Anfang 2004 über eine Suchfunktion nach Suchbegriff und/oder nach Datum/Zeitraum abrufbar.

Diese auch als Newsletter per E-Mail verschickte Gemeindemitteilung erreicht gegenwärtig rund 700 Abonnentinnen und Abonnenten.

Haben Sie Fragen, Hinweise, Kritik, Lob oder sonstige Anliegen an unsere Gemeinde? Dann zögern Sie bitte nicht, uns zu kontaktieren. Sie können dies einfach und unkompliziert mit einer Mail an die Gemeindekanzlei tun. Wir sind gerne für Sie da!

zur Liste
